ped14高分子防护排水异形片自粘土工布,虹吸排水槽 ,虹吸排水收集系统施工工艺
一、虹吸排水收集系统施工准备
1.作业条件
1.1基层满足设计和规范要求。虹吸排水收集系统工程施工前, 甲方应对前项工程进行质量验收, 合格后方可施工。
1.2各种预埋管件按设计及规范要求事先预埋,并做好密封处理。
1.3 基层表面已清理干净,并基本平整,无明显突出部位。
1.4施工时基面无明水,如有积水部位,则扫除积水后即可施工。
2.材料准备
2.1种植屋面虹吸排水收集系统材料需提前进场,保证按施工进度能及时供货。
2.2所有进场材料严把质量关,根据合格证、检测报告及产品质量证明进行实测实量,不合格的勒令退场。
3.人员安排
3.1单个项目设立独立班组,一对一管理,质量、责任到位。
3.2设立项目经理1人、施工管理总负责1人、施工人员10-20人,安全员1人、质检员1人、材料员1人。根据工期要求,集中人力、财力、物力确保工期不延误,在正常施工条件下按施工计划完成该项工程施工任务。
4.人员安全保证
防止重伤、杜绝死亡,达到无重大伤亡事故、无重大机械事故、无火灾事故、无食物中毒事故等“四无”要求。
二、虹吸排水系统,ped14高分子防护排水异形片自粘土工布,虹吸排水槽,虹吸排水收集系统施工方案
1.虹吸排水收集系统施工工艺流程
1.1根据施工图规划弹线,确定
1.2铺设粘霸:
在定位线上涂刷粘霸,涂刷 均匀。

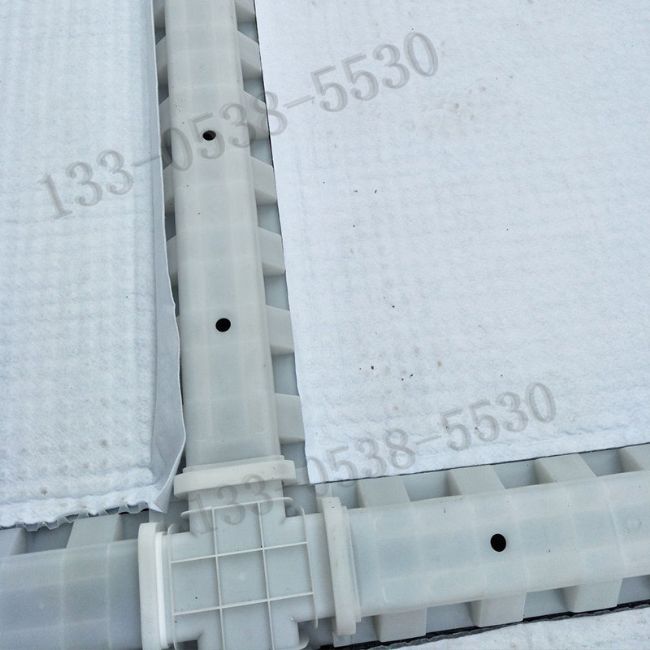

1.3固定专用排水槽
1.4铺设复合防护排水异型片
1.5土工布接缝处,胶粘密封
1.6安装透气观察管及防尘盖

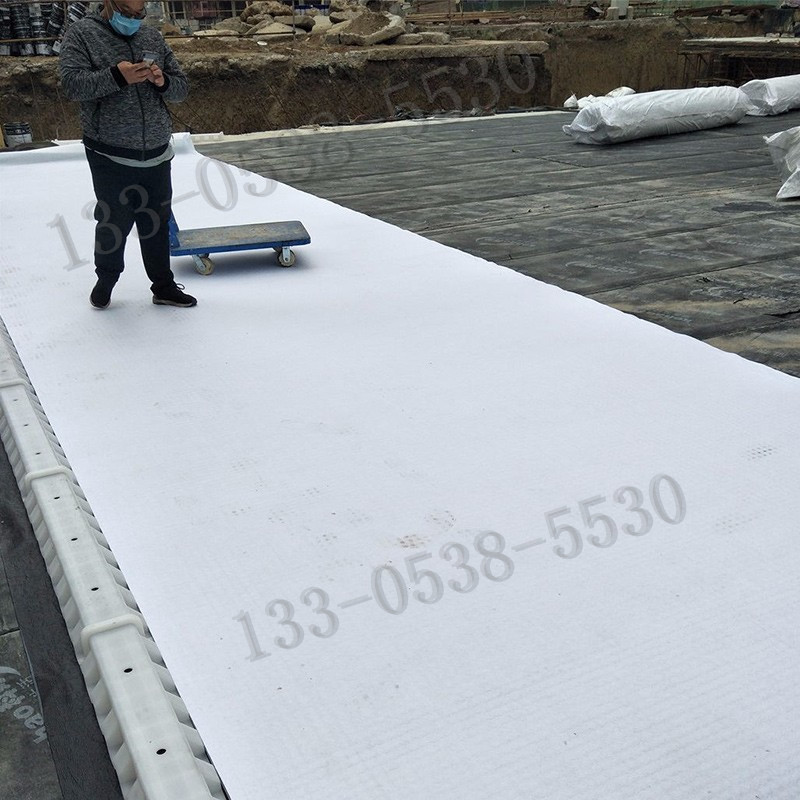

1.7胶粘密封土工布覆盖专用排水槽
1.8在车库侧边安装竖向虹吸排水管
1.9安装沉淀观察井 、蓄水池、检查井
1.10根据图纸设计安装雨水回收收集系统,并雨水过滤沉淀井出水口位罢的排水管相连接, 并接通溢水管与市政 排水管网相连接。虹吸排水系统,ped14高分子防护排水异形片自粘土工布,虹吸排水槽。
1.11检查验收
1.12土方回填
2 施工方法及注意事项
2.1基层清理:防水层验收合格,并保持表面干净、干燥。
2.2根据图纸设计排水口的位置、专用排水槽的设置,按图纸定位规划弹线,确定专用排水槽的位置。
2.3根据弹线,在防水层上铺设粘霸(双面自粘),低温度时,可采用喷灯或者热风焊枪进行热熔固定,注意保护下层防水。
2.4虹吸排水系统,ped14高分子防护排水异形片自粘土工布,虹吸排水槽,专用排水槽固定在粘霸上。
